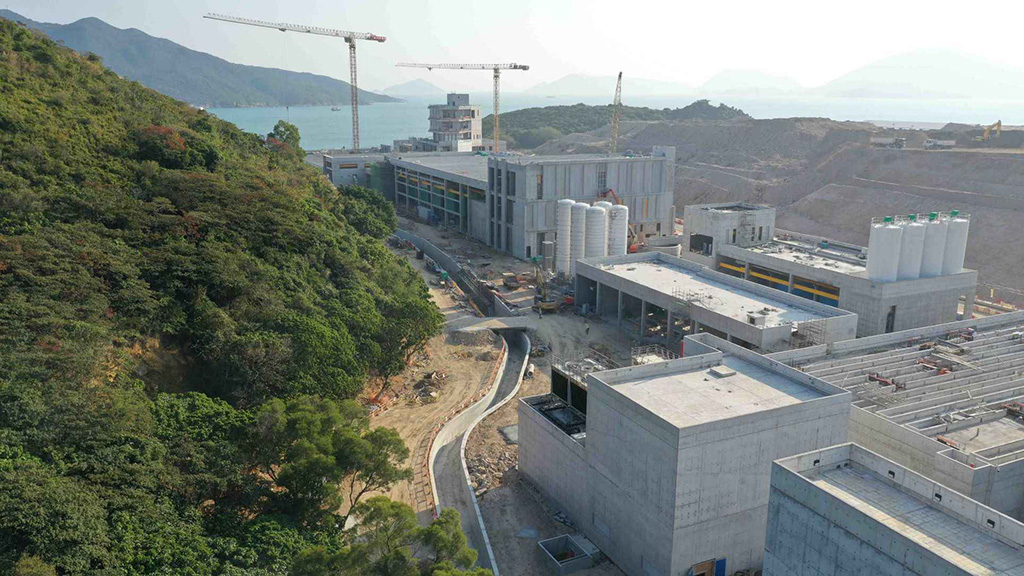

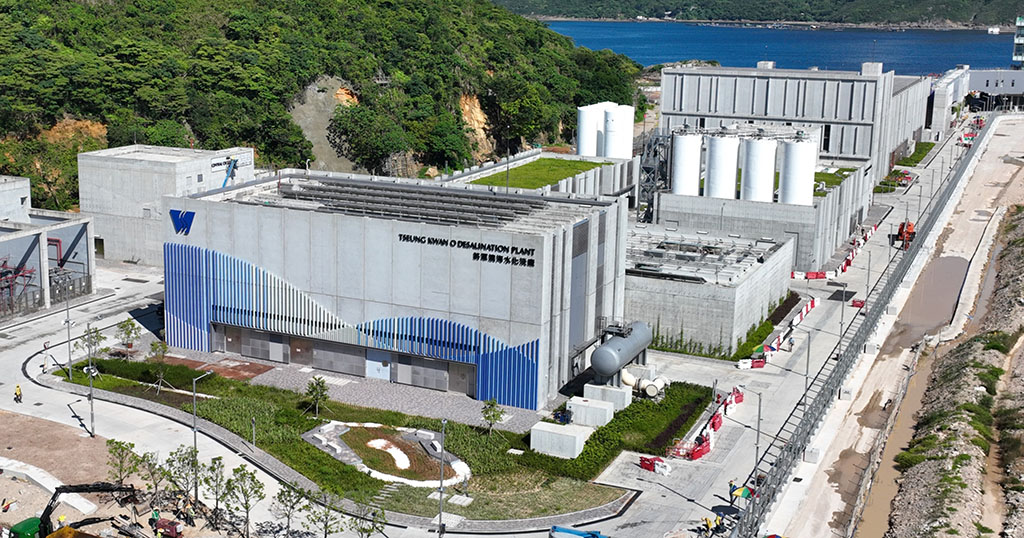

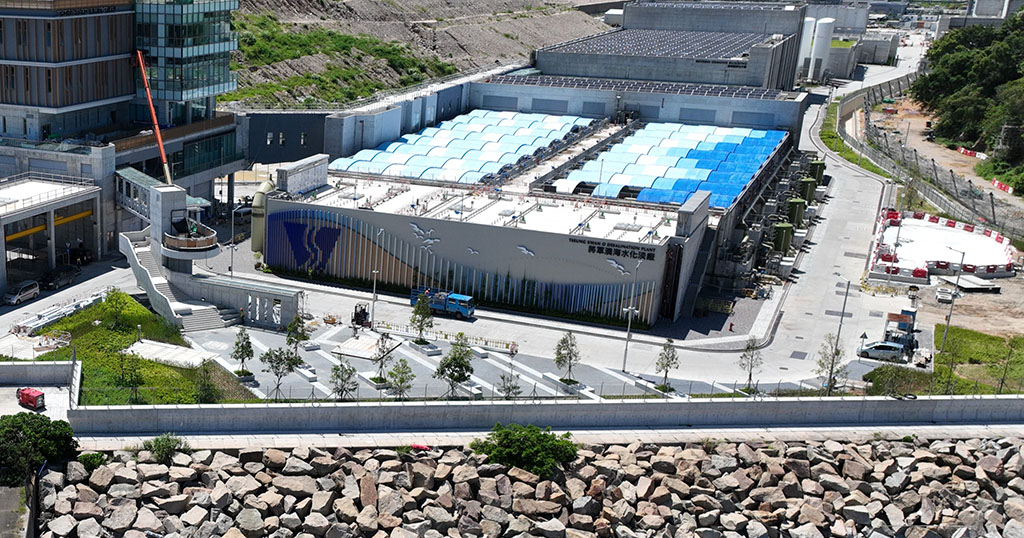

2024 第三季
  • 营运阶段开始

2024 第二季
  • 道路照明安装

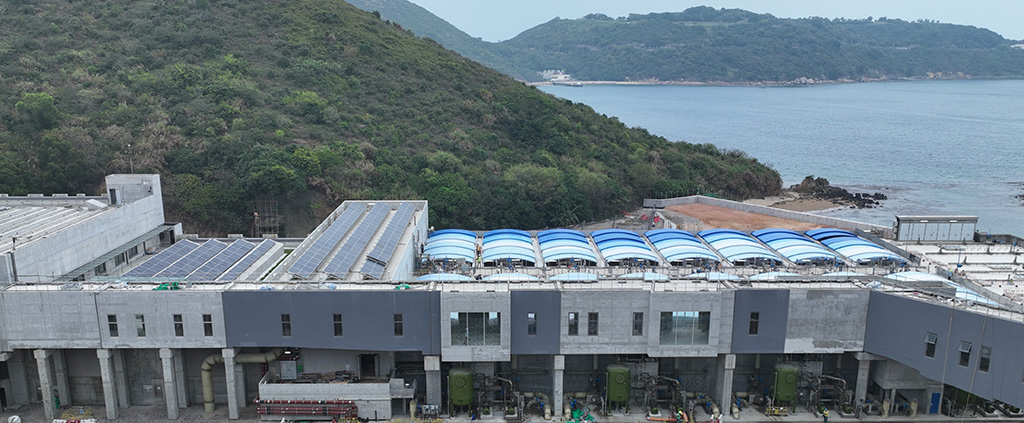

  • 太阳能电池板安装
  • 户外标志安装

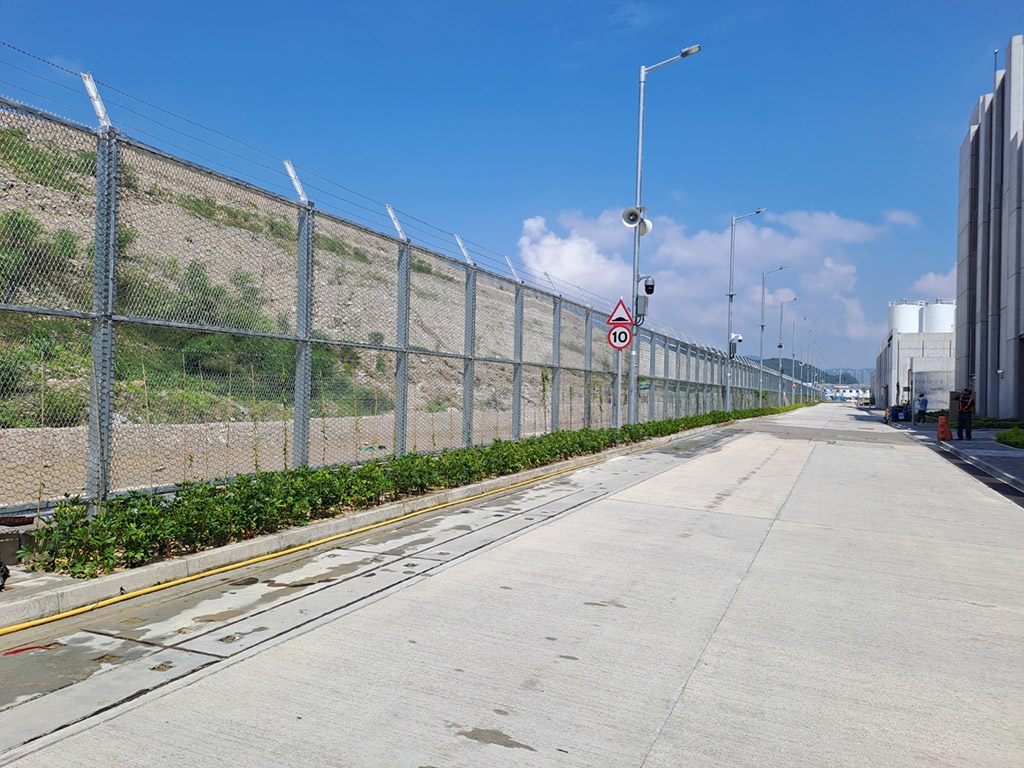

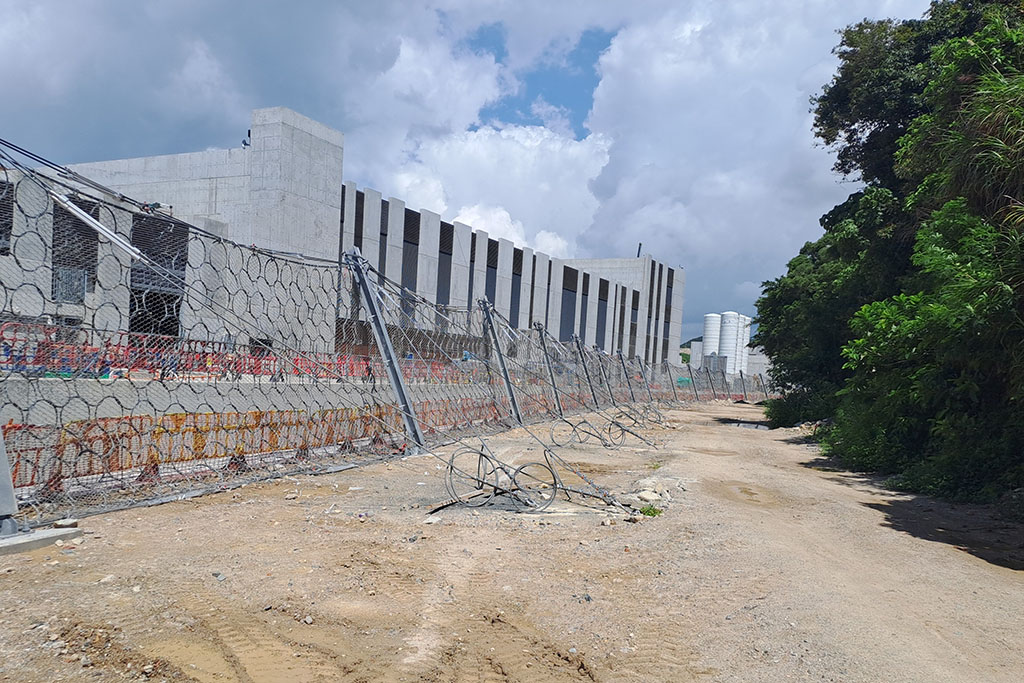

  • 保安围栅工程
  • 园境美化工程

2024 第一季

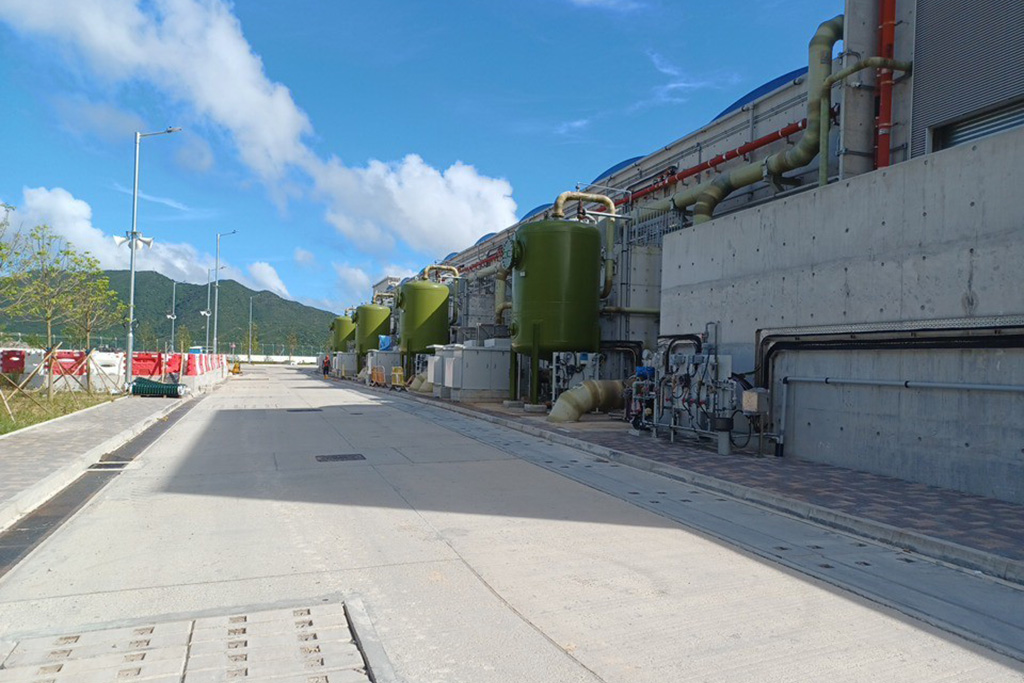

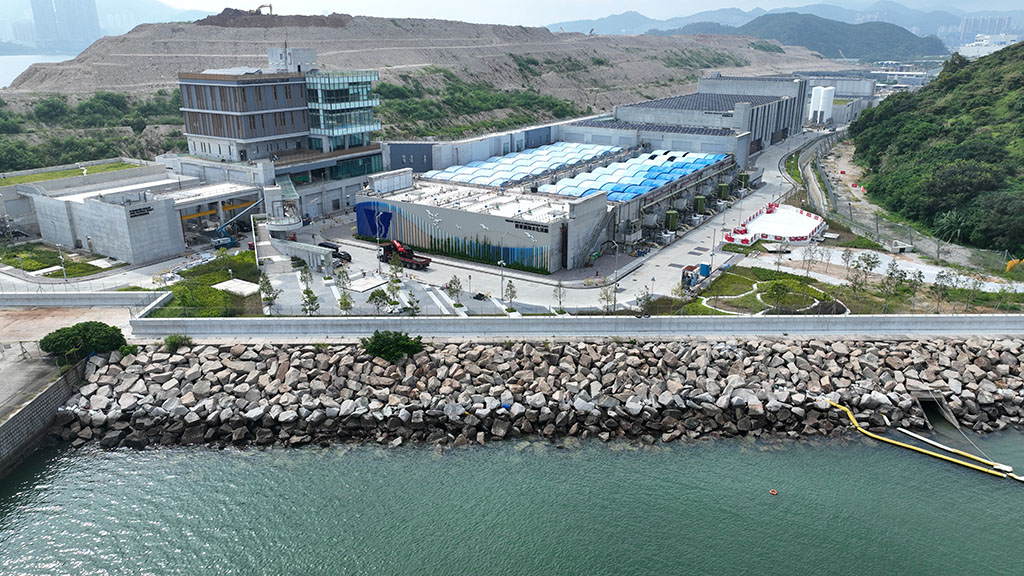

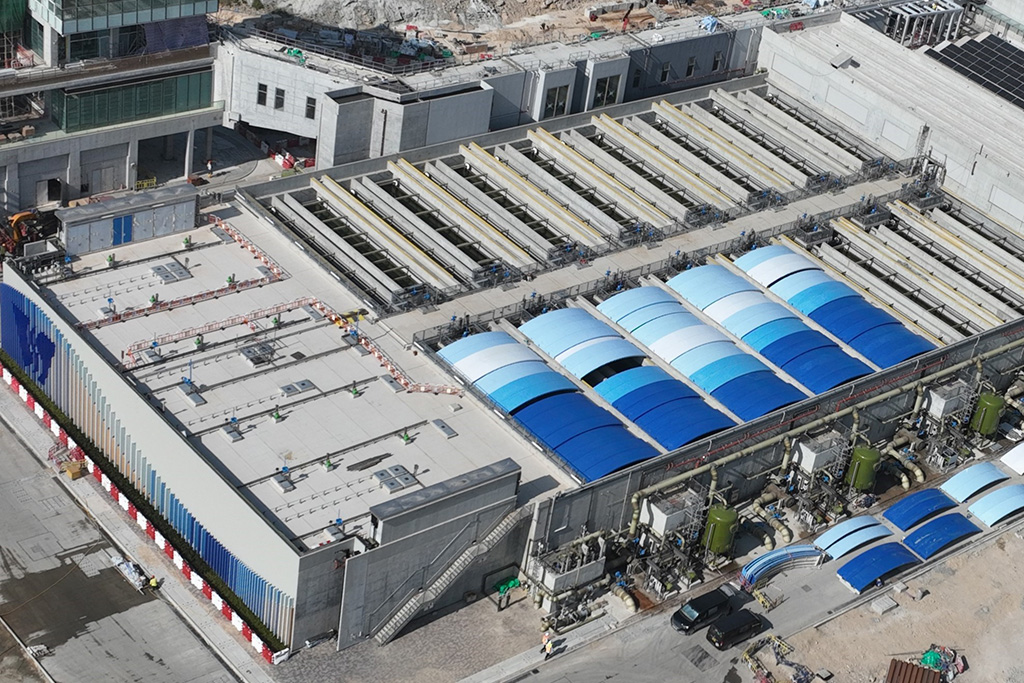

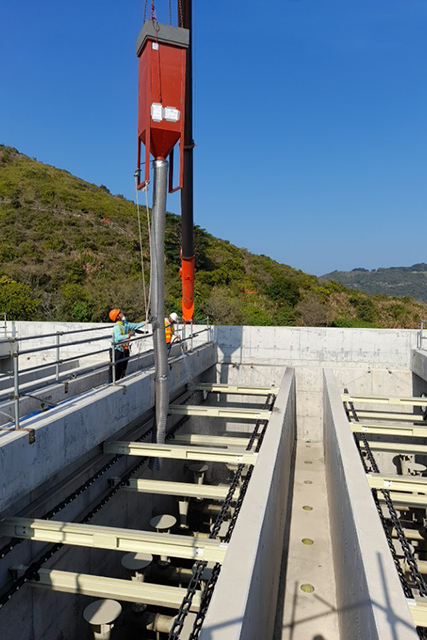

  • 完成溶气浮选过滤池上盖安装
  • 园境美化工程
  • 太阳能电池板安装
  • 道路铺设工程

2023 第四季
  • 完成溶气浮选过滤池装饰墙及饰面

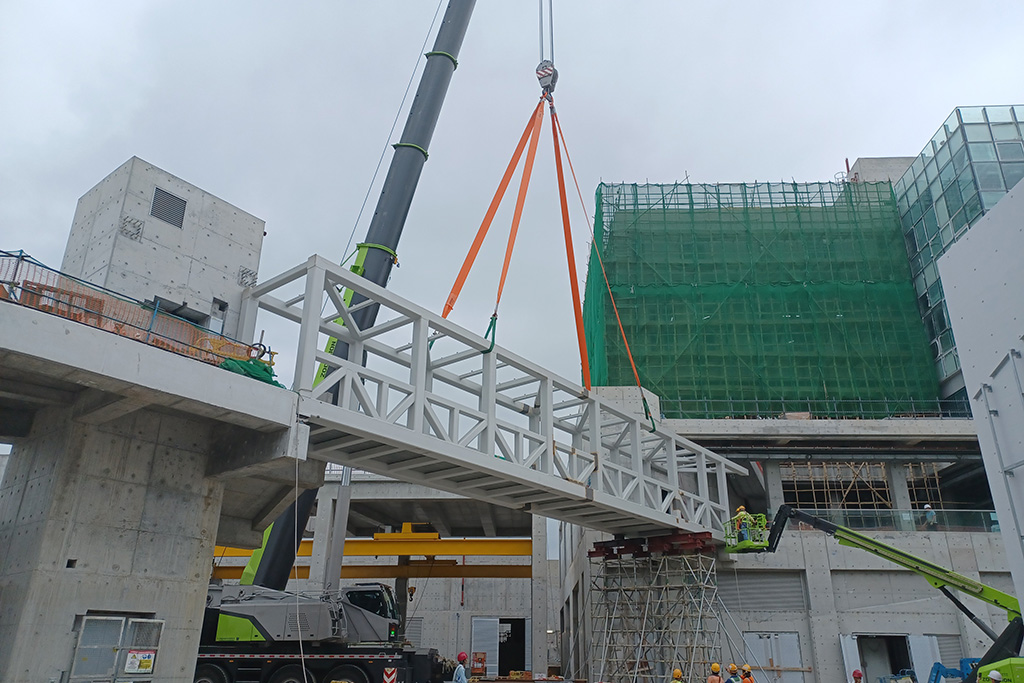

  • 运送预制钢桥到工地及安装
  • 正式开始投产供水

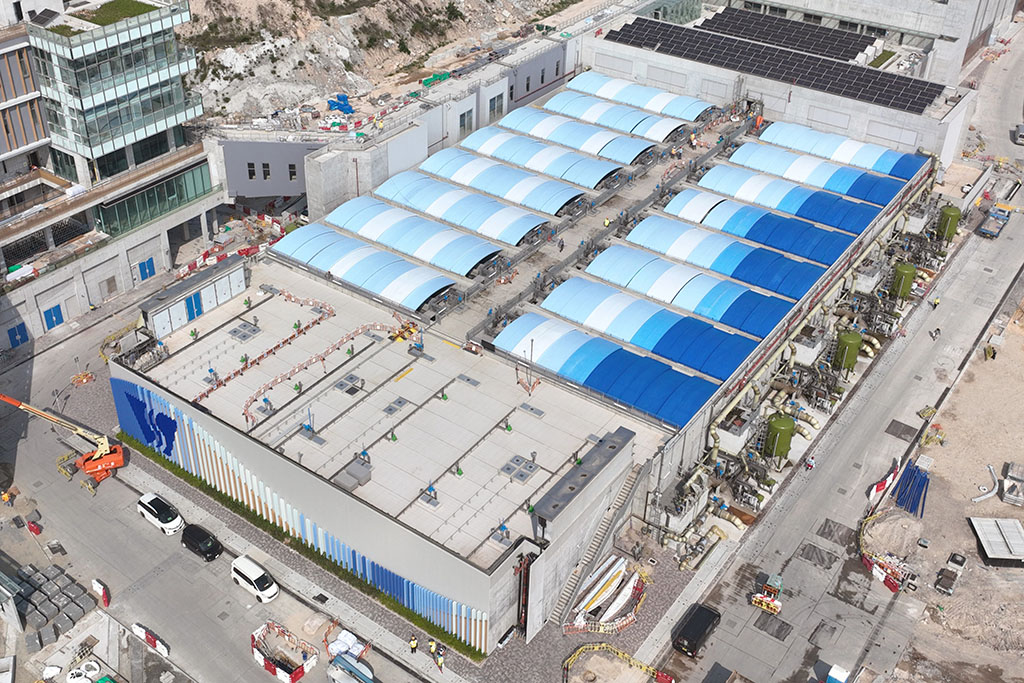

  • 展开溶气浮选过滤池上盖安装

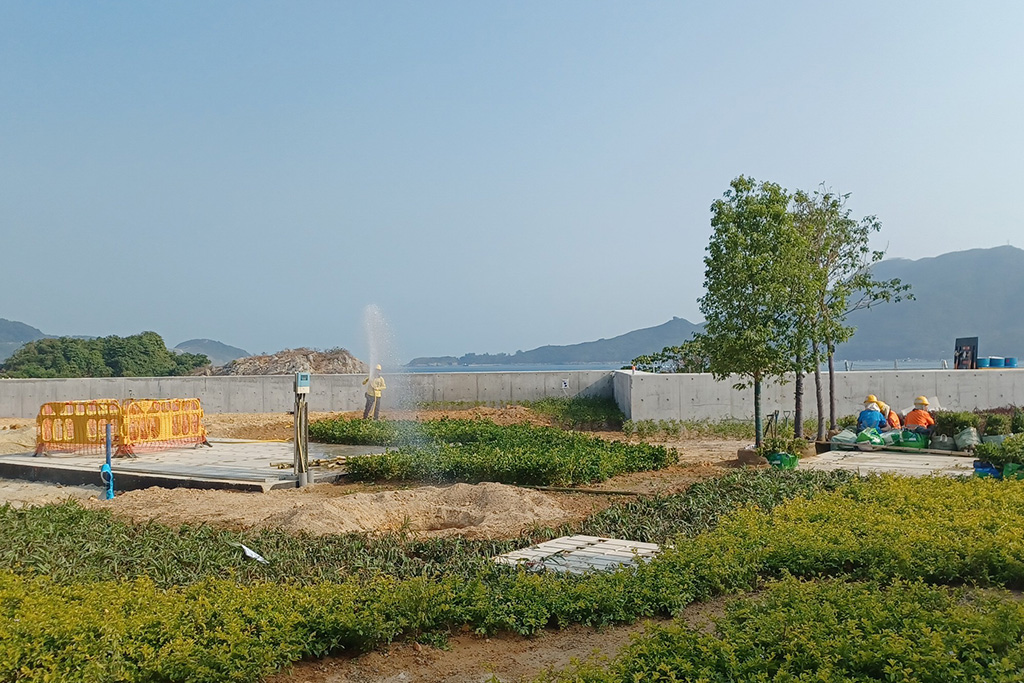

  • 展开园境美化工程

2023 第三季
  • 完成调压缸安装
  • 完成柔性防护网安装

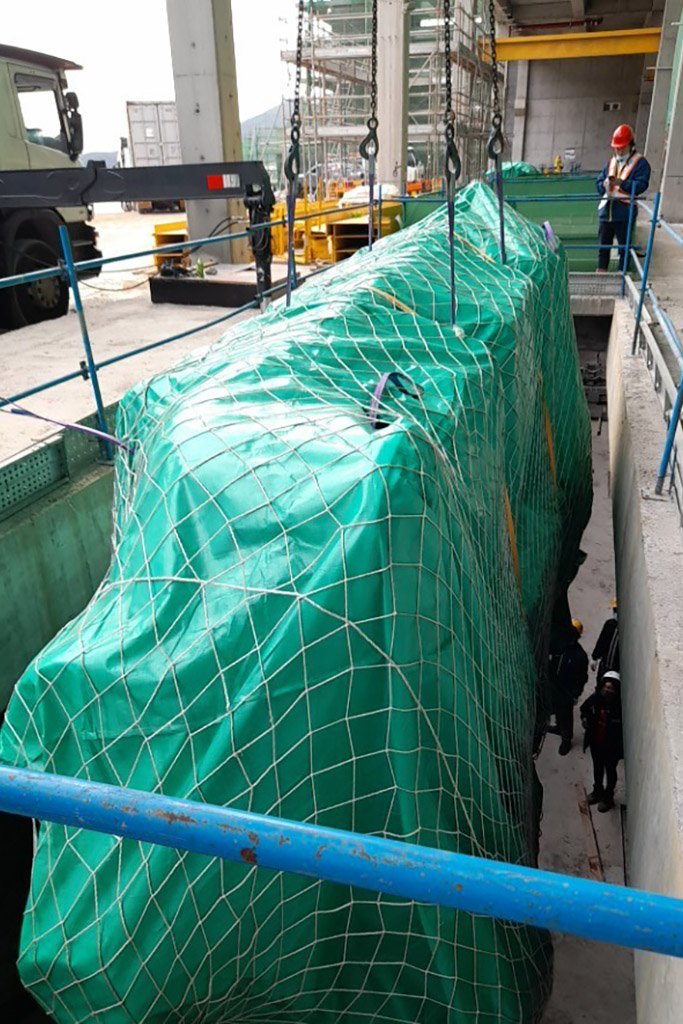

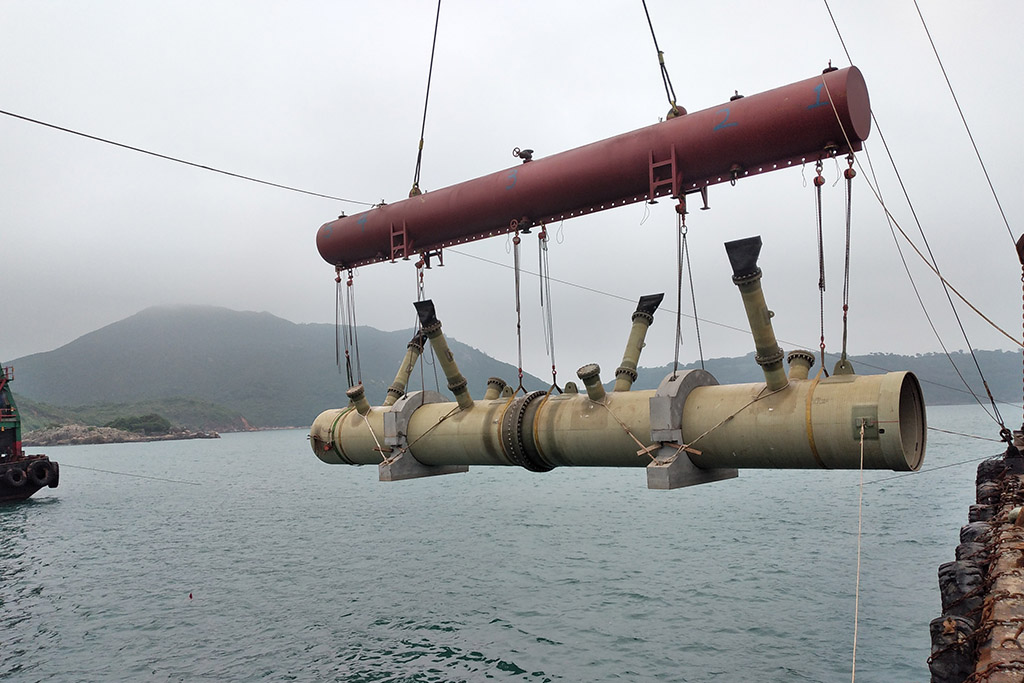

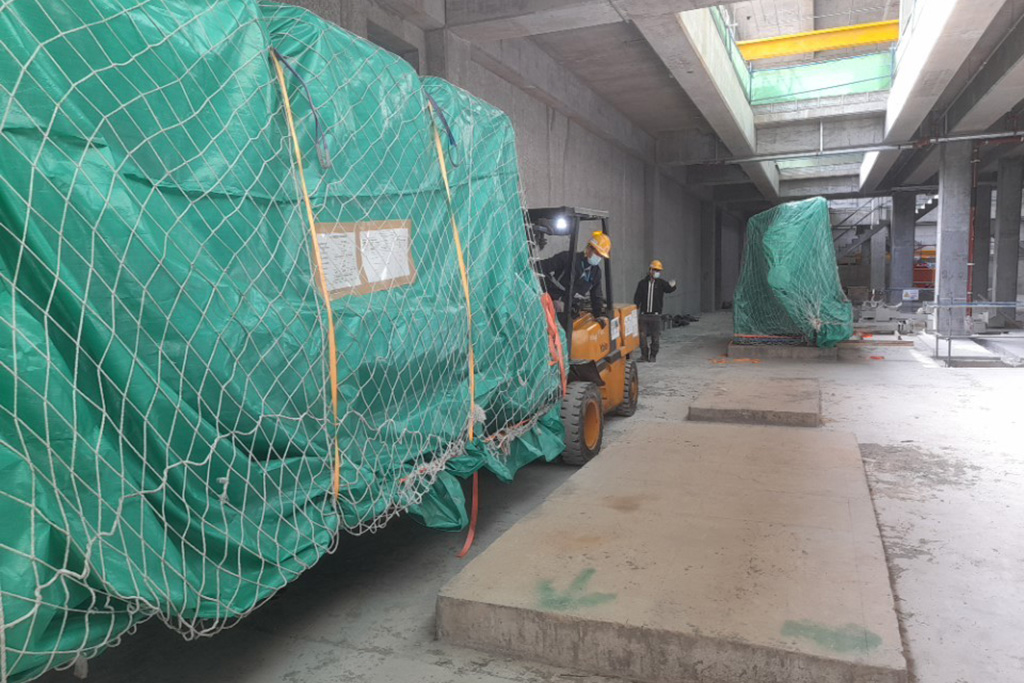

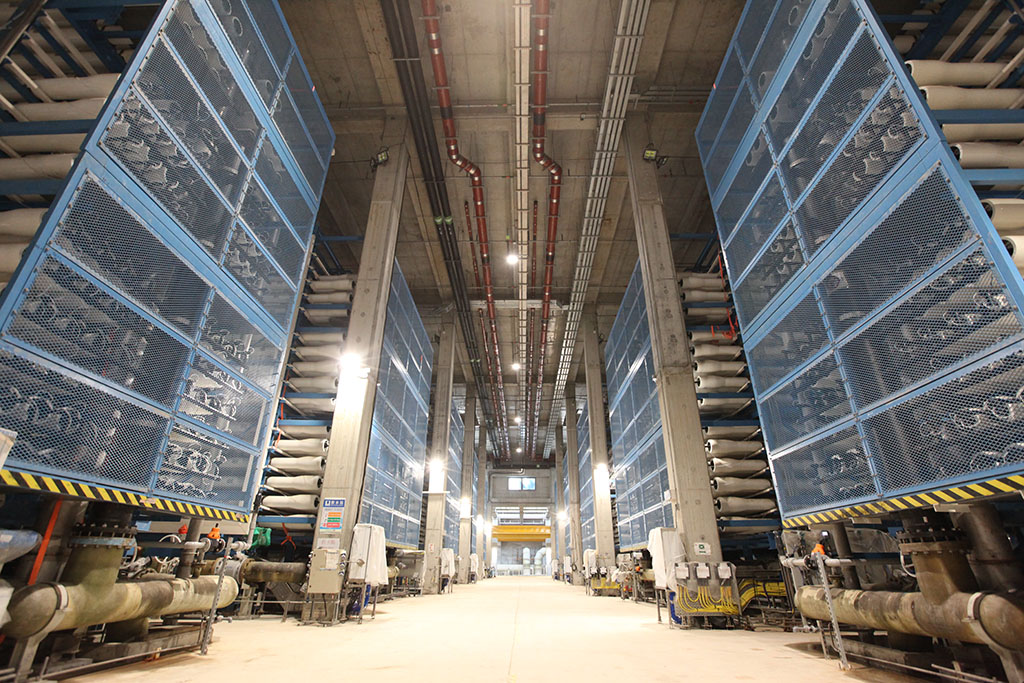

  • 运送逆渗透薄膜到工地及安装

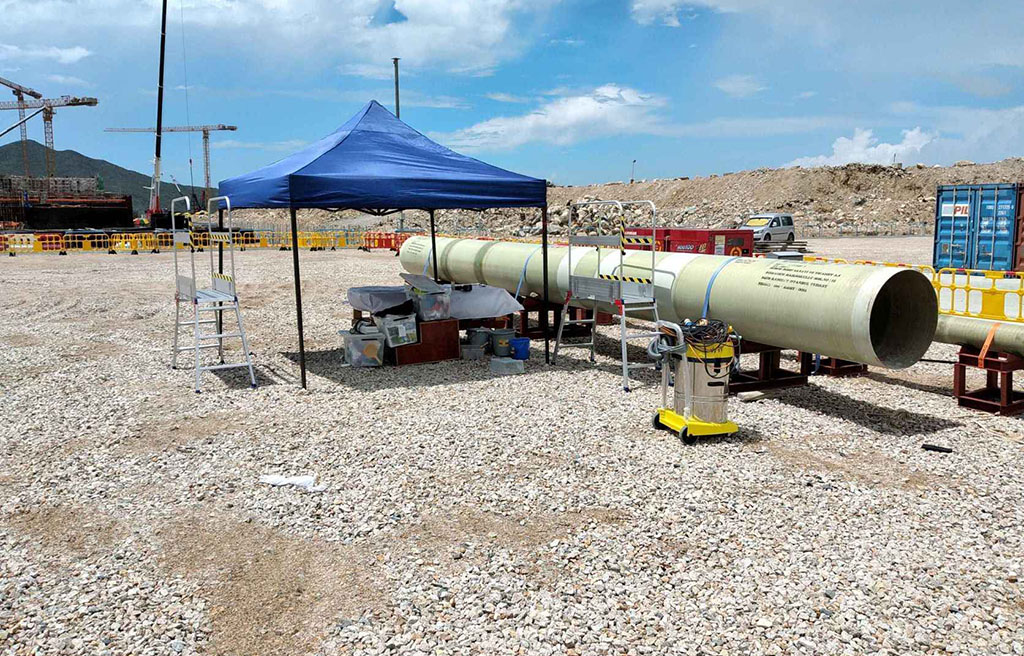

  • 测试及运作工程

2023 第二季
  • 完成「组装合成」建筑法巡视长廊预制组件安装
  • 完成出海排水口渗透器安装工程
  • 展开测试及运作工程
  • 利用工地回收木材制作休息长椅供公众使用

2023 第一季
  • 完成进水口结构安装

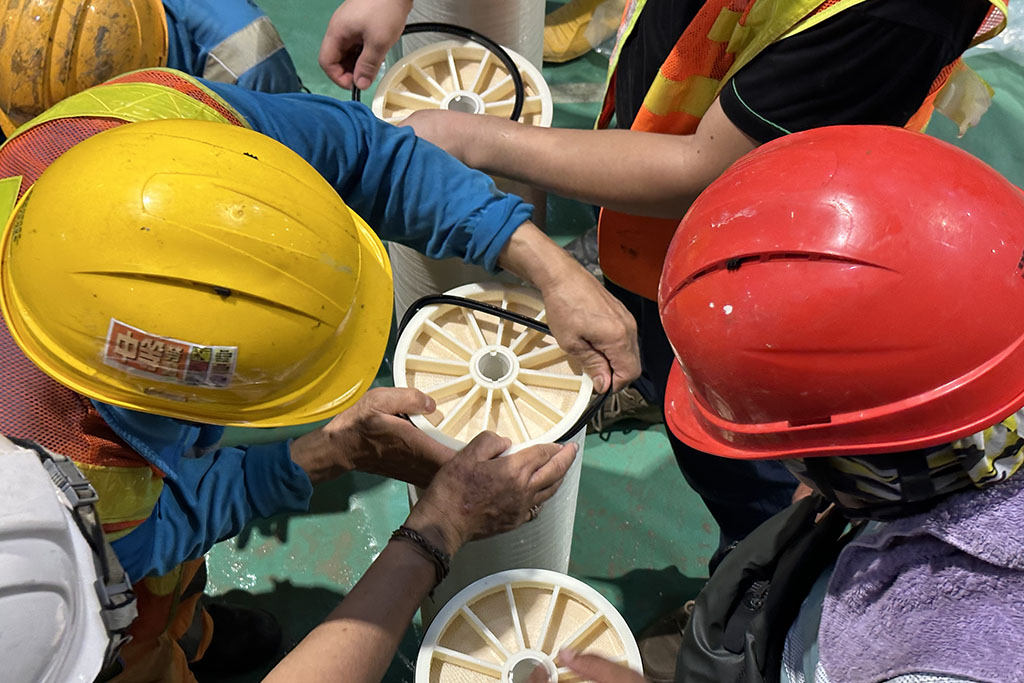

  • 展开「组装合成」建筑法巡视长廊预制组件安装

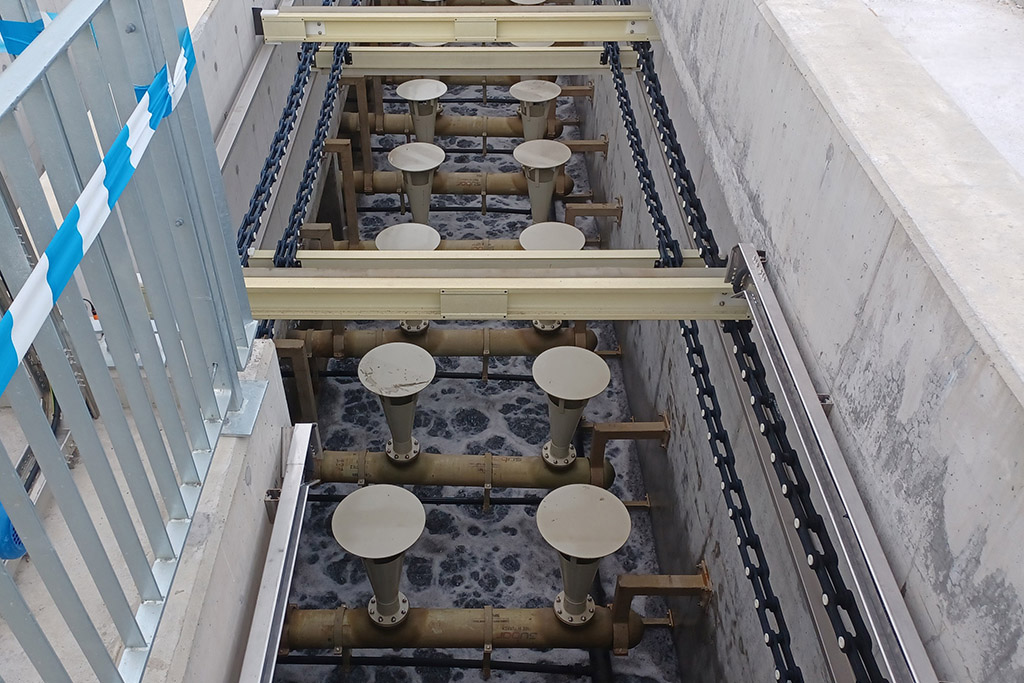

  • 展开安装过滤物料到溶气浮选过滤池

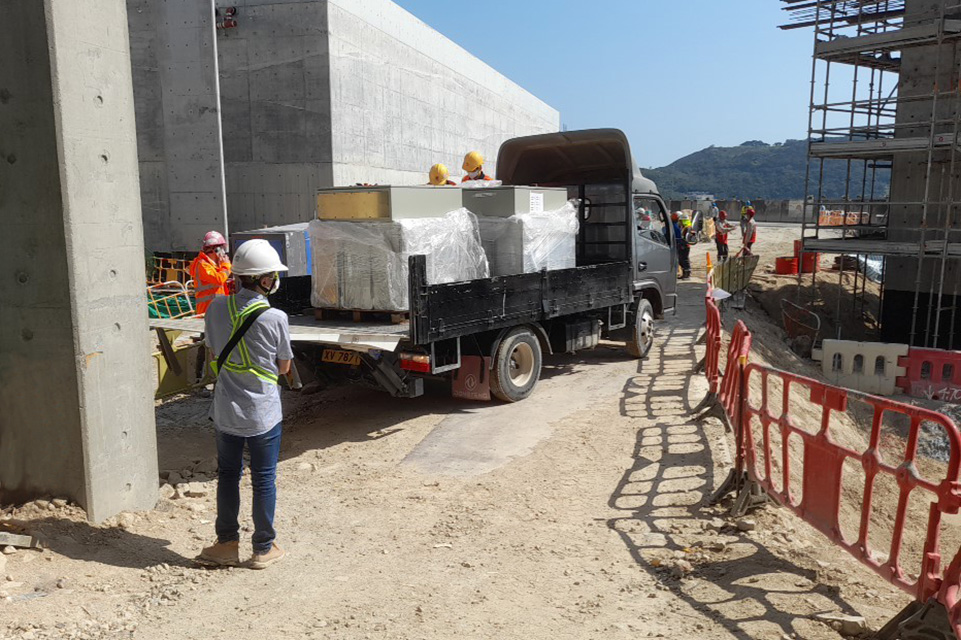

  • 运送行政大楼低压配电箱到工地及安装

2022 第四季

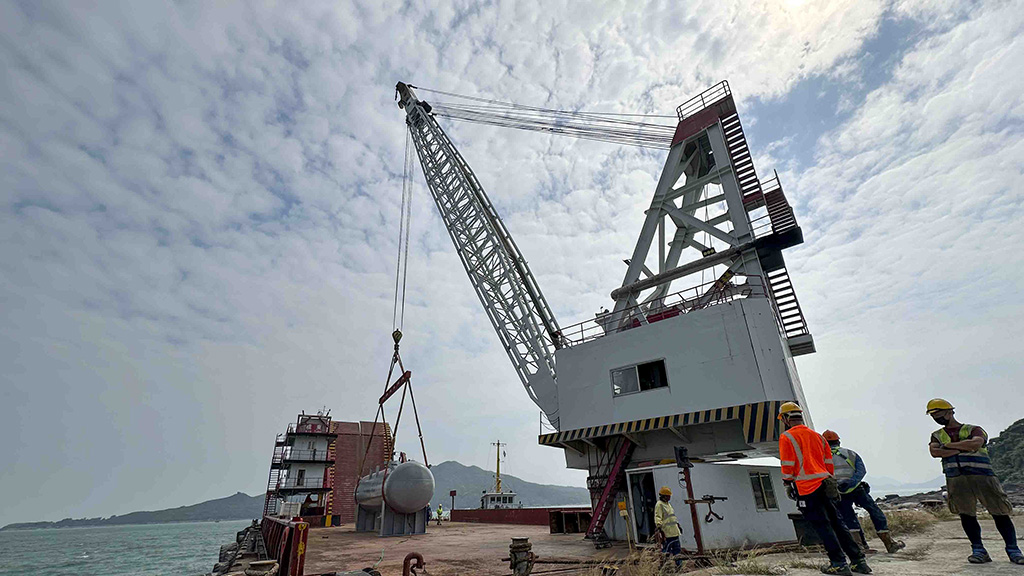

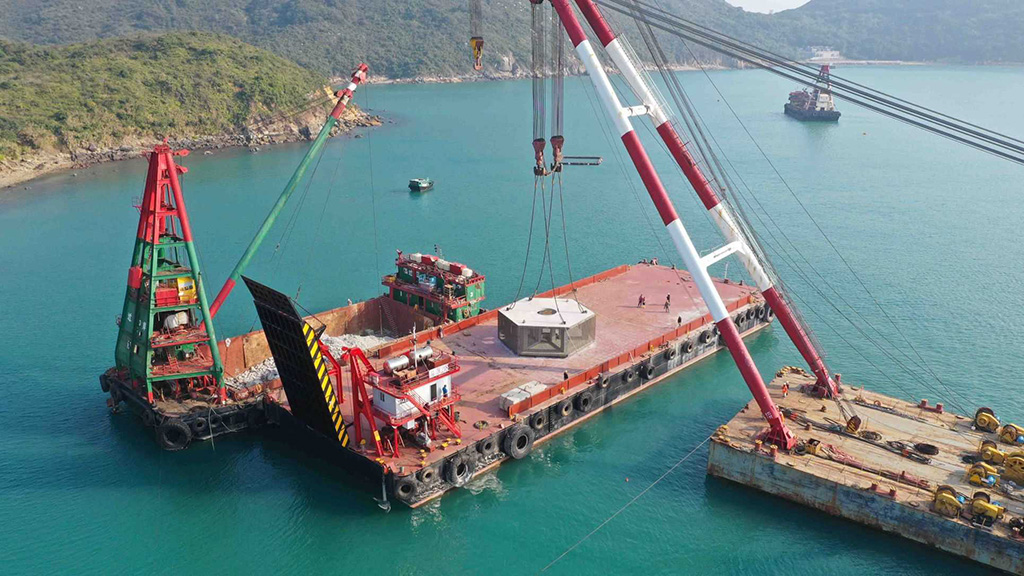

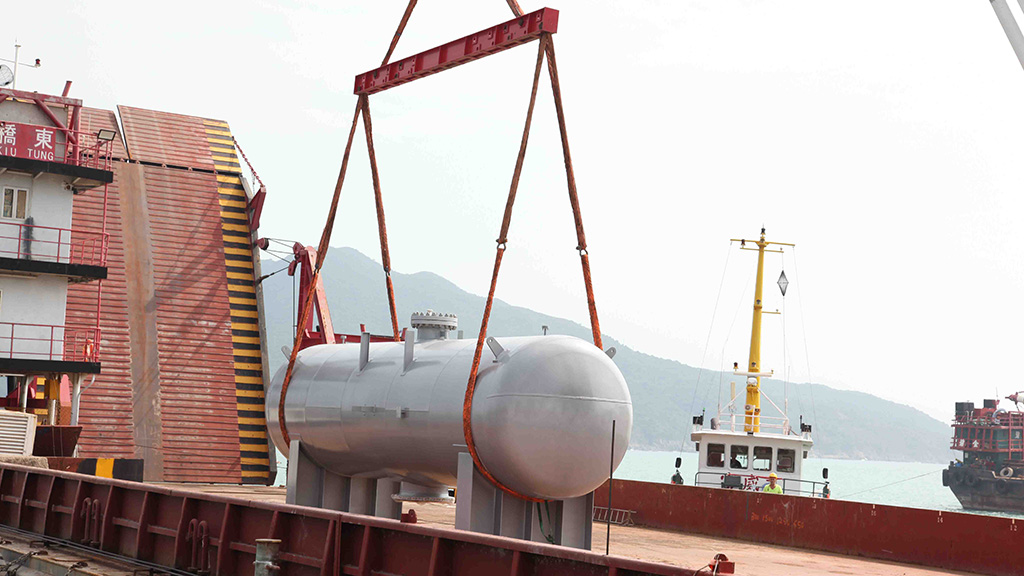

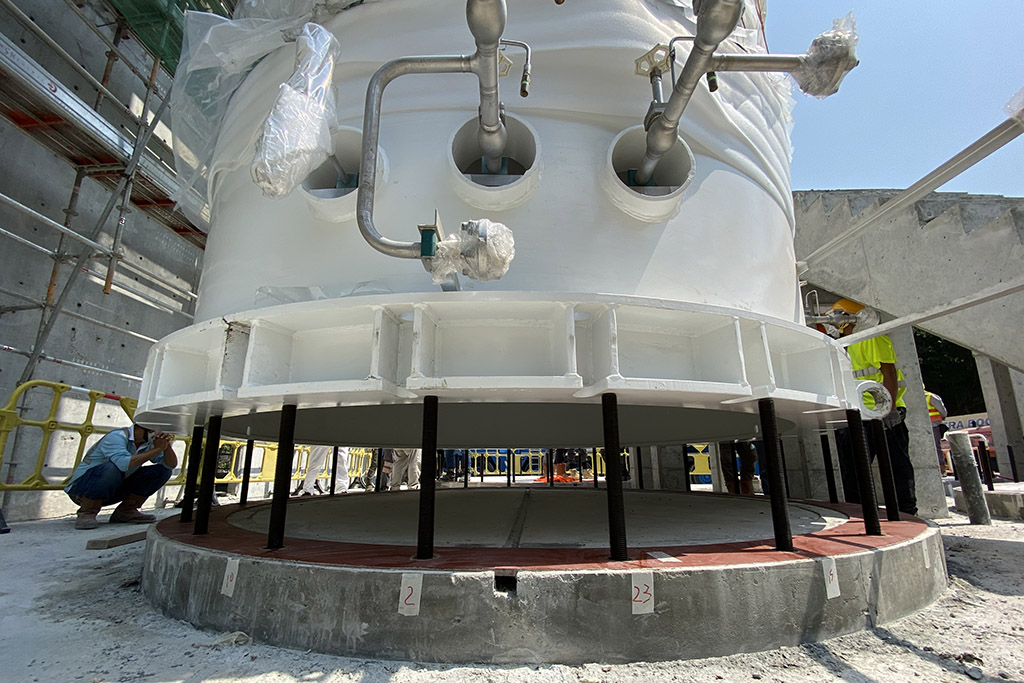

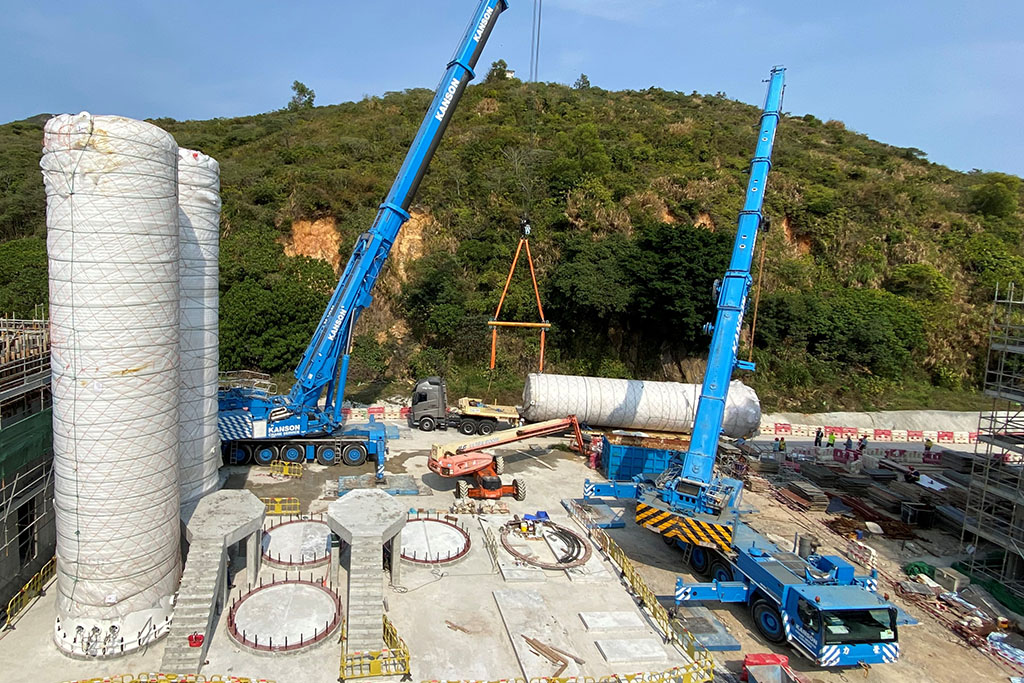

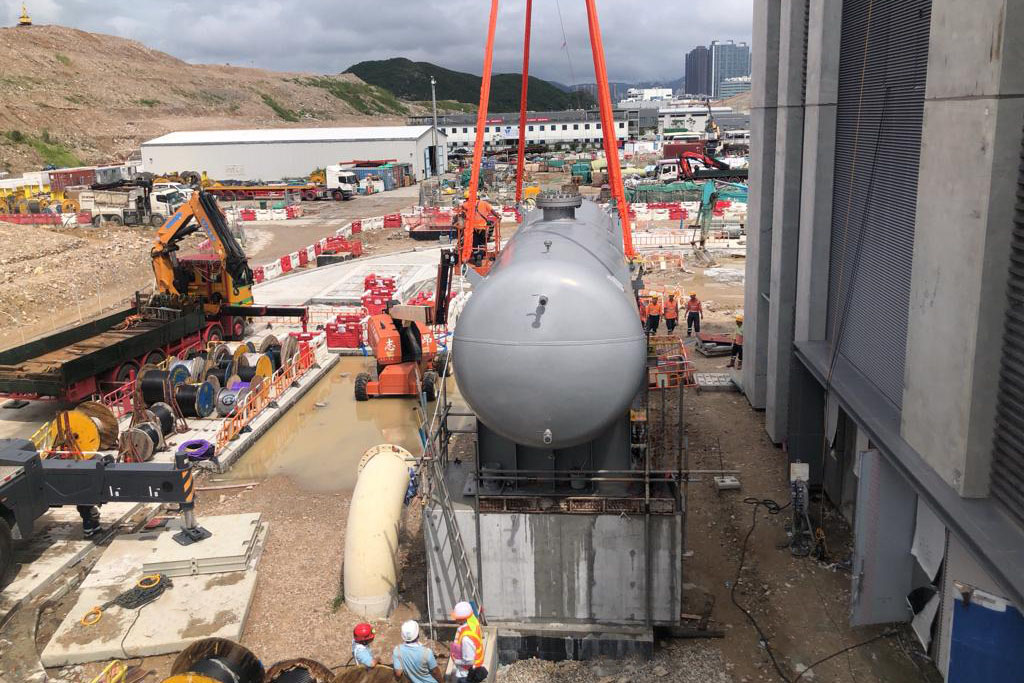

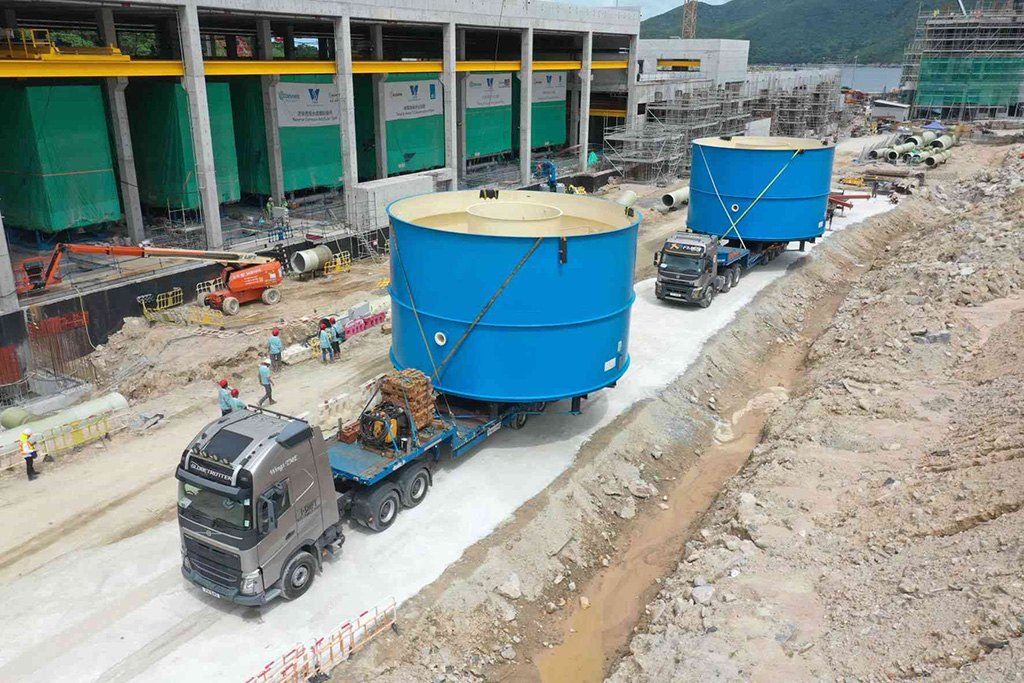

  • 运送调压缸到工地及安装

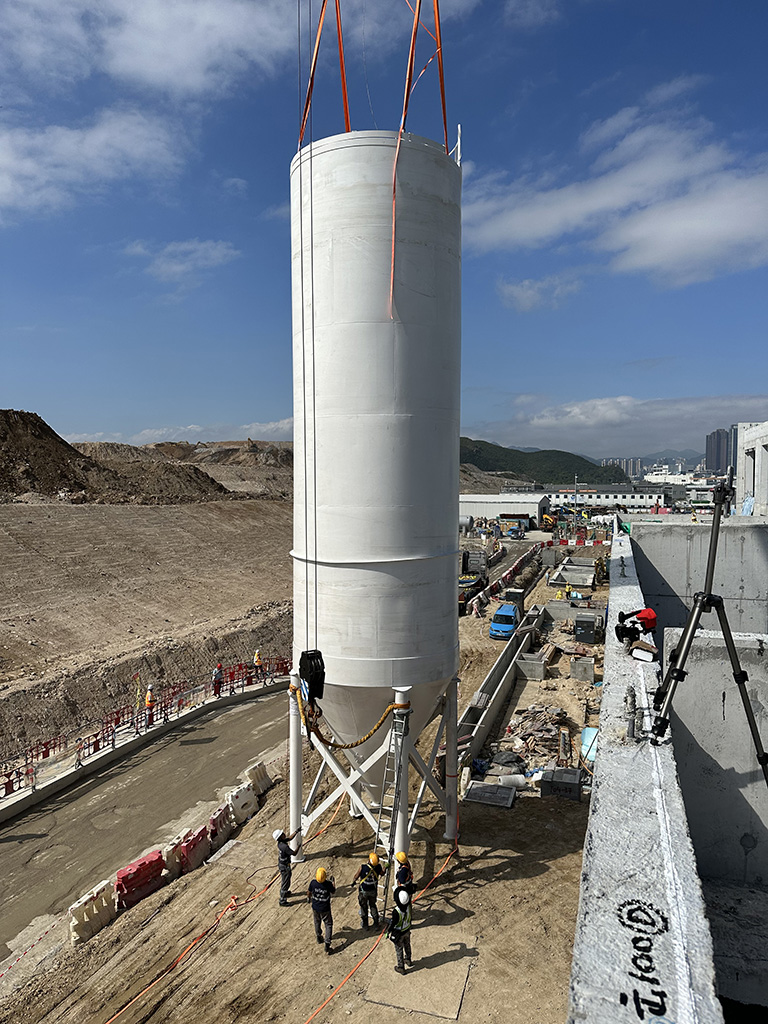

  • 运送熟石灰仓到工地及安装

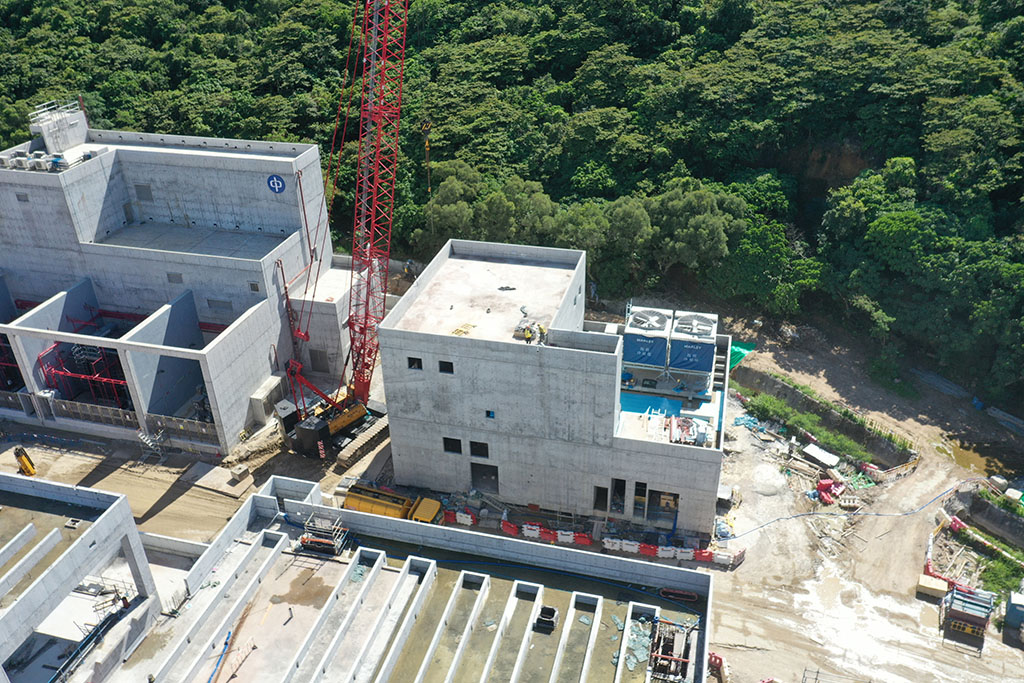

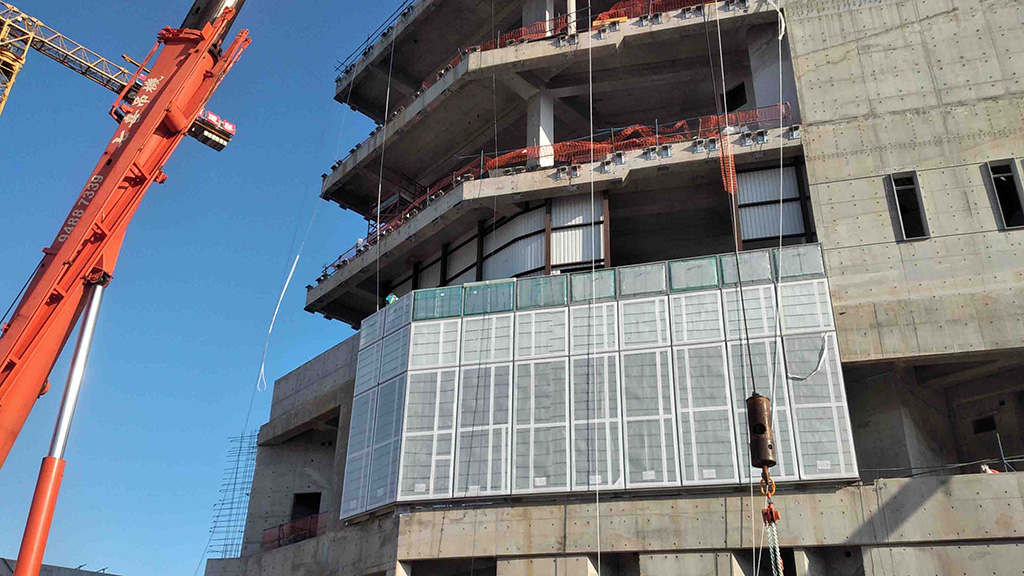

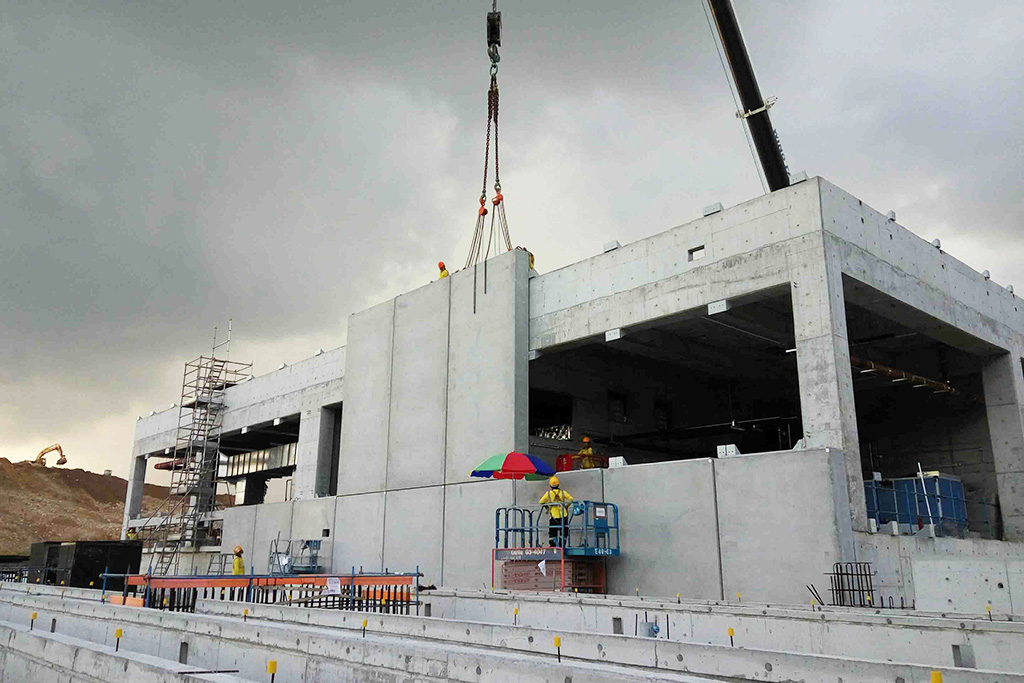

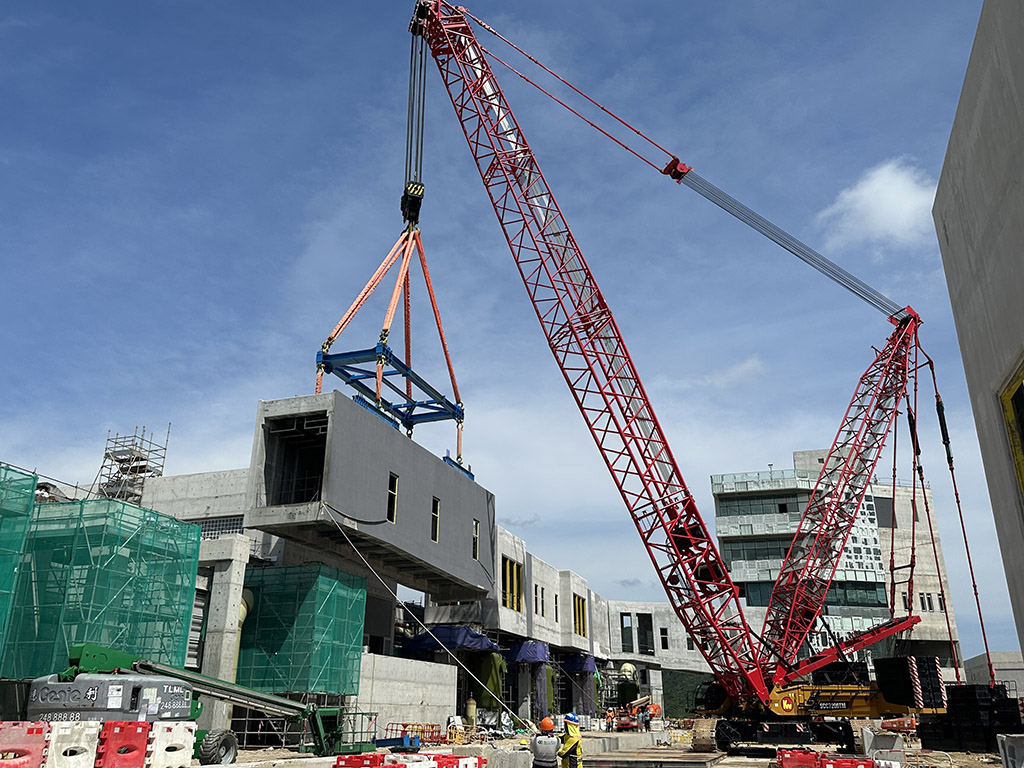

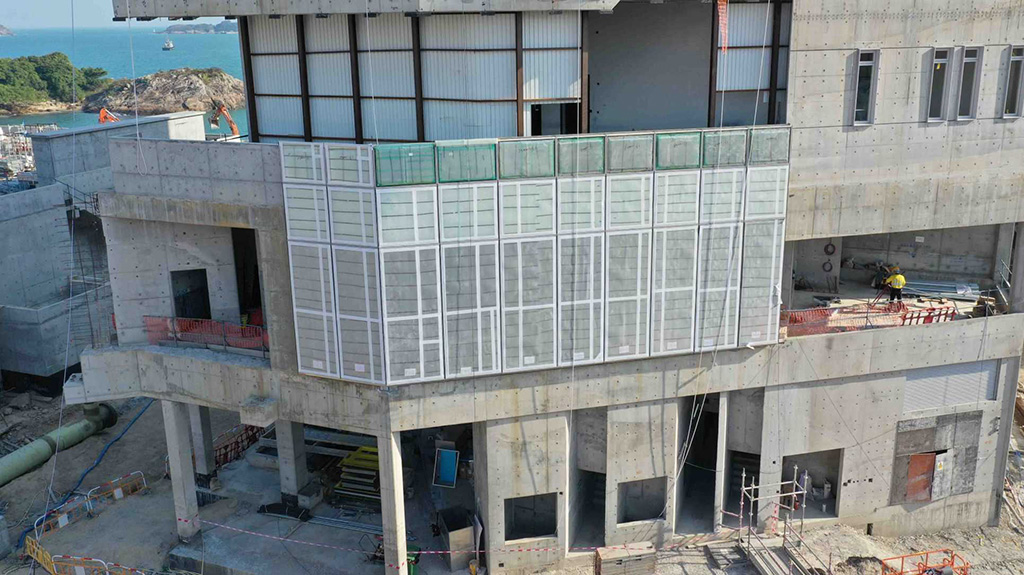

  • 展开幕墙预制件安装
  • 运送进水口结构到工地
  • 平顶仪式
  • 完成明渠预制组件安装


2022 第三季

  • 「生命第一」2022 大奖
  • 28届公德地盘嘉许计划建造业安全周
  • 分别在进水口及排水口位置安装弯管和垂直立管的结构物
  • 由中国江苏省运送石灰饱和缸到工地及安装
  • 展开DfMA外墙预制件安装

2022 第二季

  • 展开DfMA 明渠安装

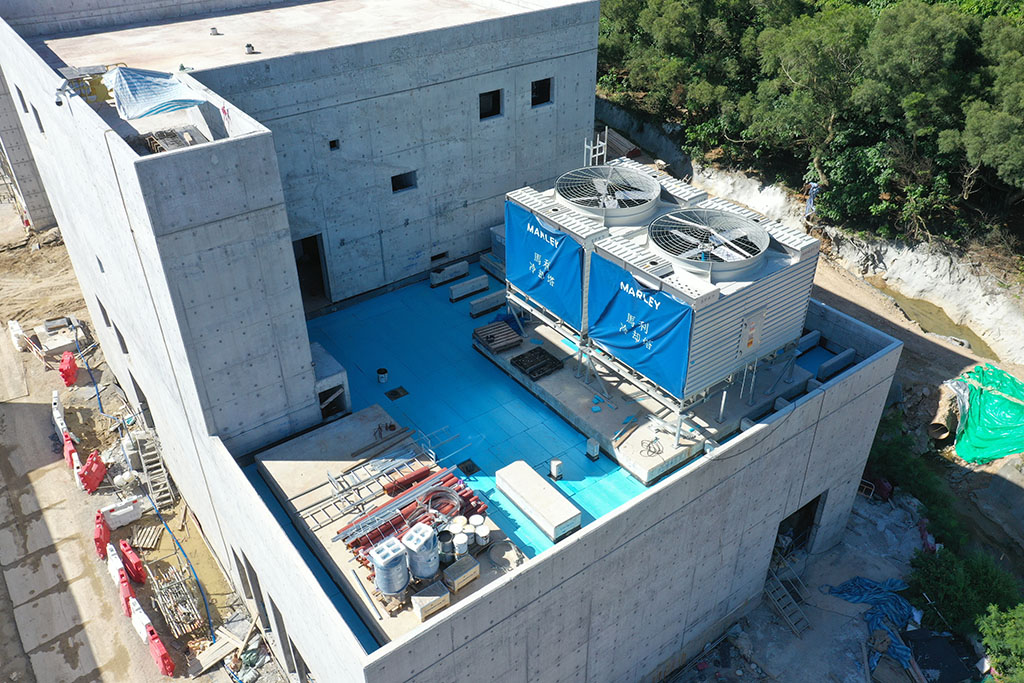

  • 完成MECCP大楼结构的机电安装

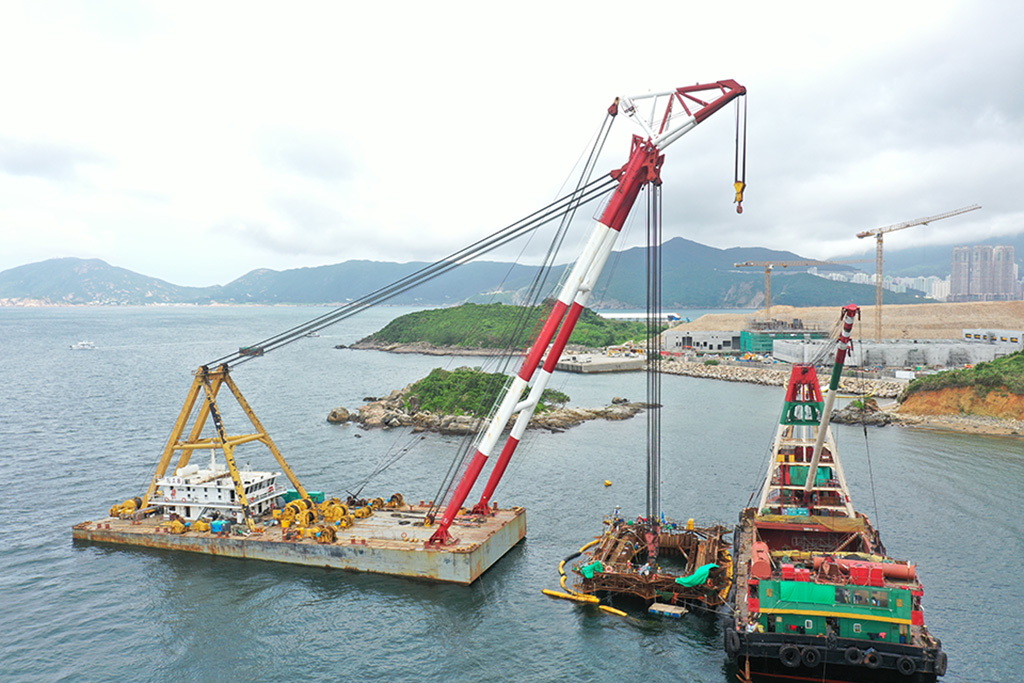

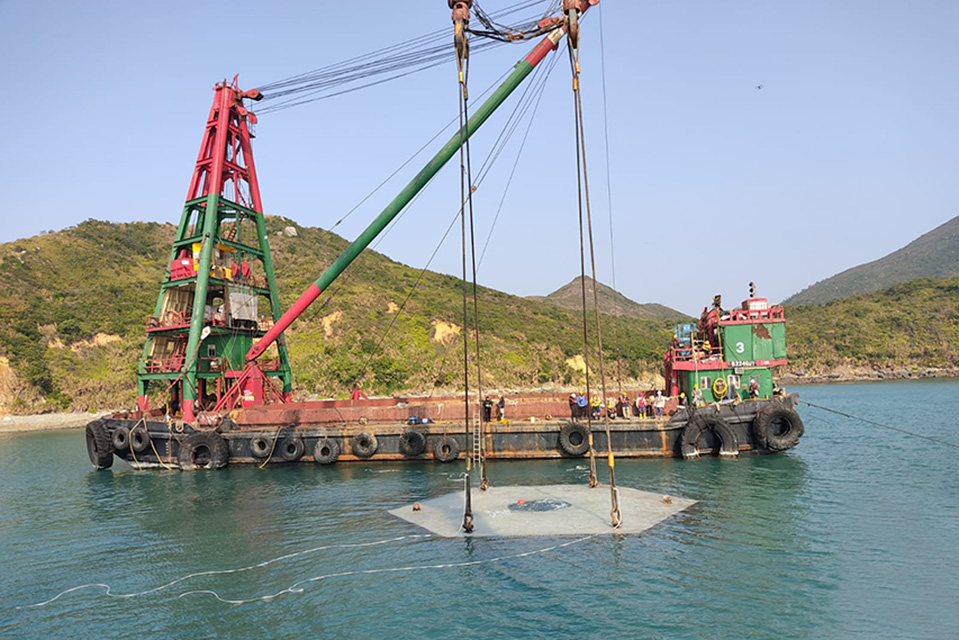

  • 运用起重机驳船从临时进水竖井取回TBM
  • 举办「第三届冠军及先锋组级联工作坊」
  • 参与由建造业议会举办的2022「生命第一」活动

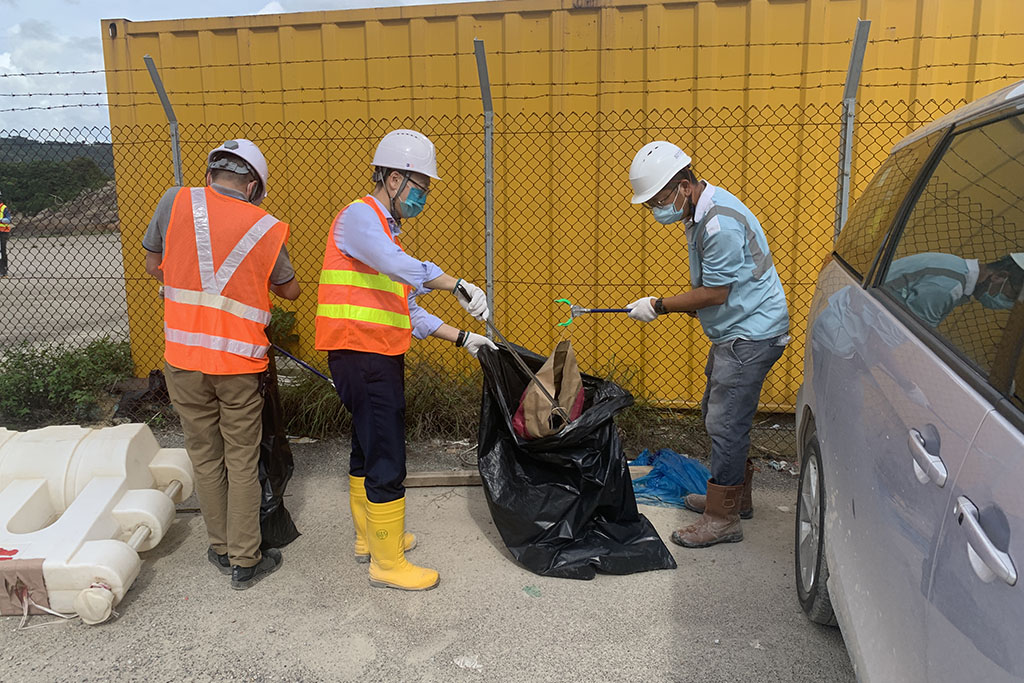

  • 举办「地盘清理日」

2022 第一季
  • 由中国江苏省运送二氧化碳储存缸到工地

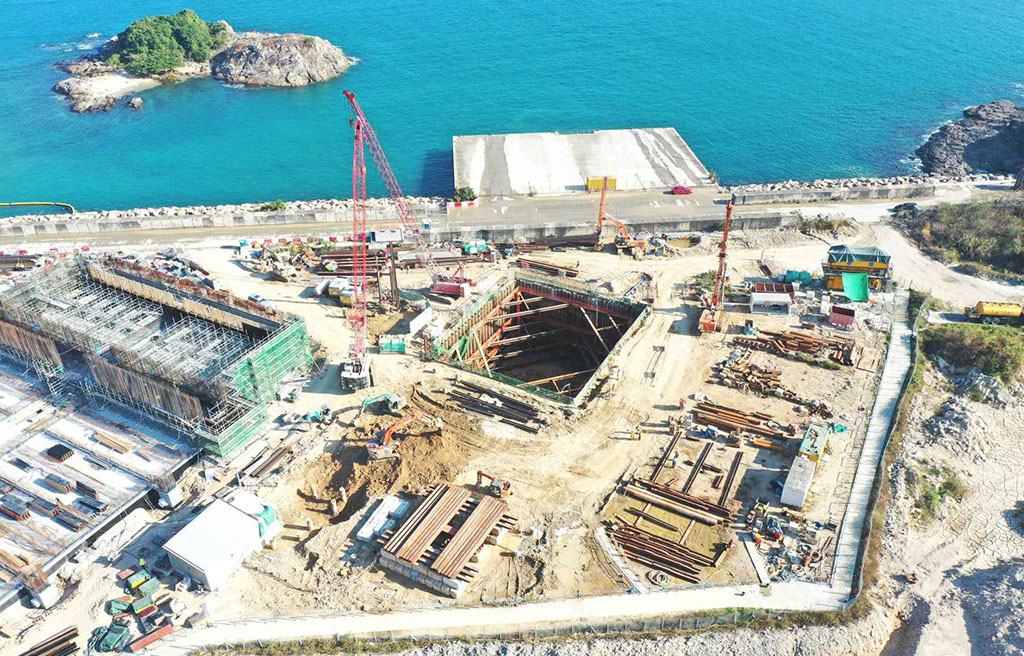

  • 完成直径 1.65米排放管的隧道挖掘工程

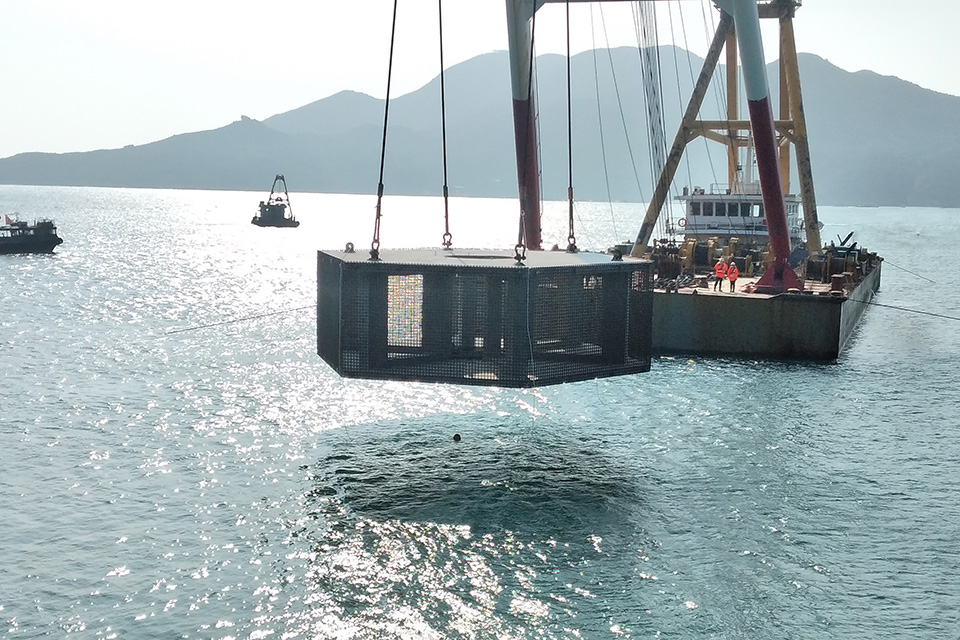

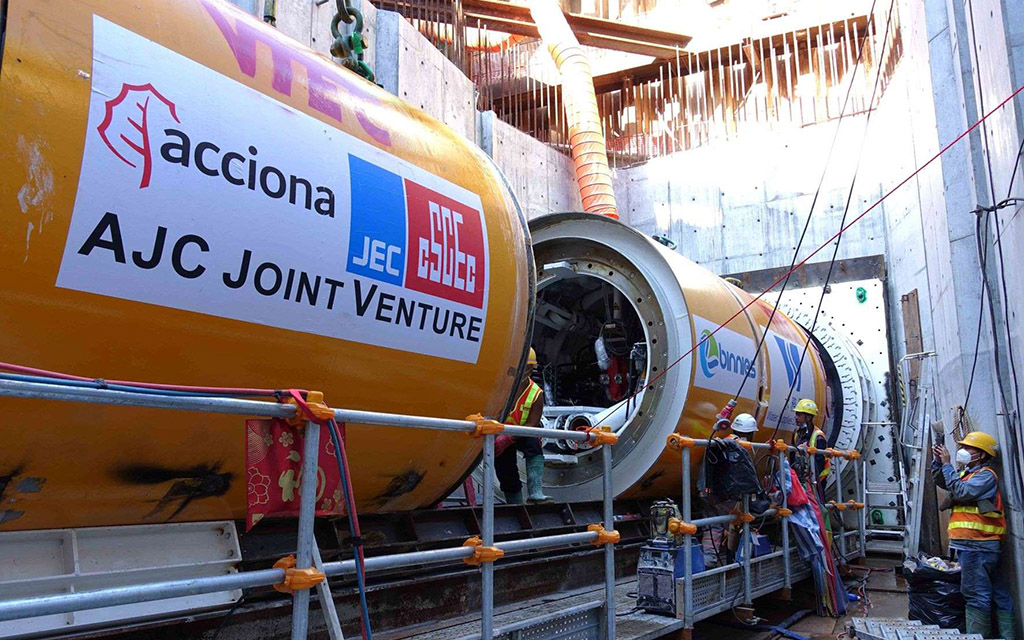

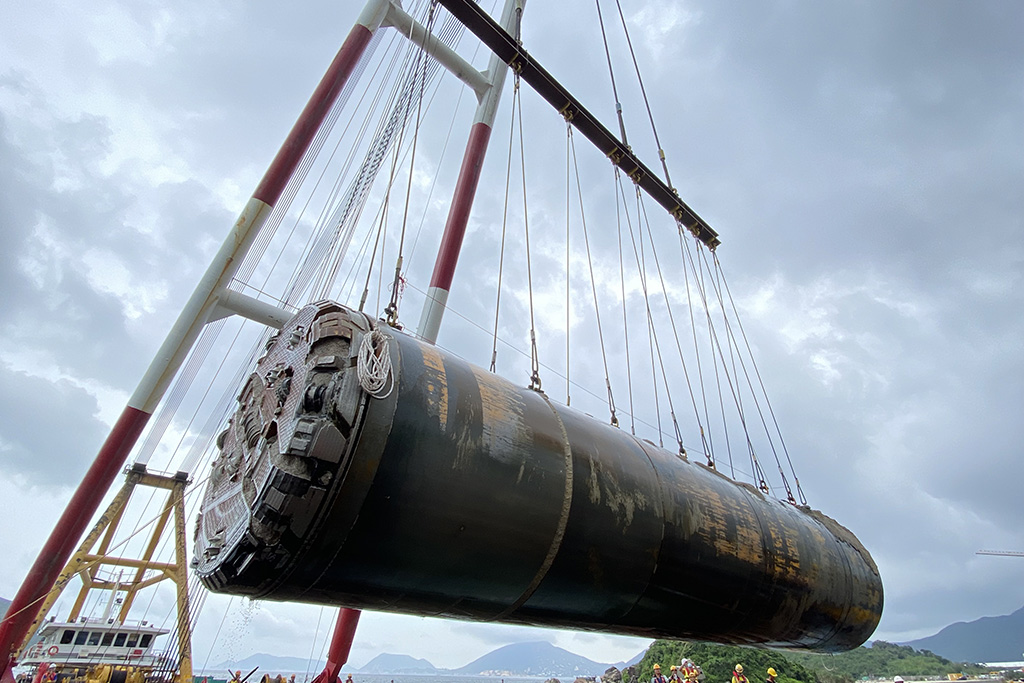

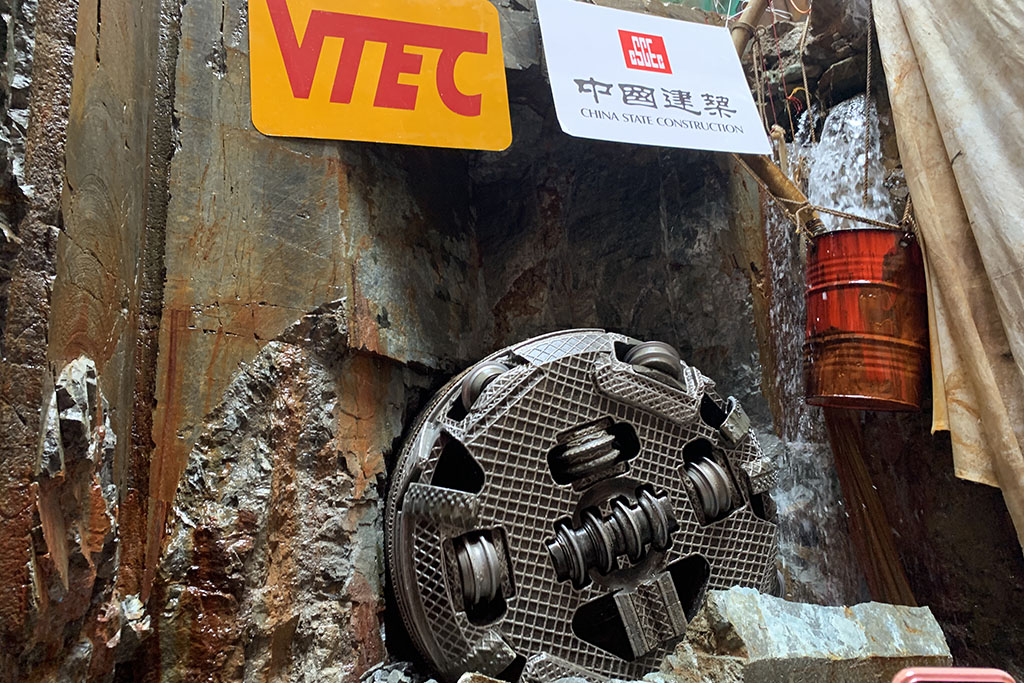

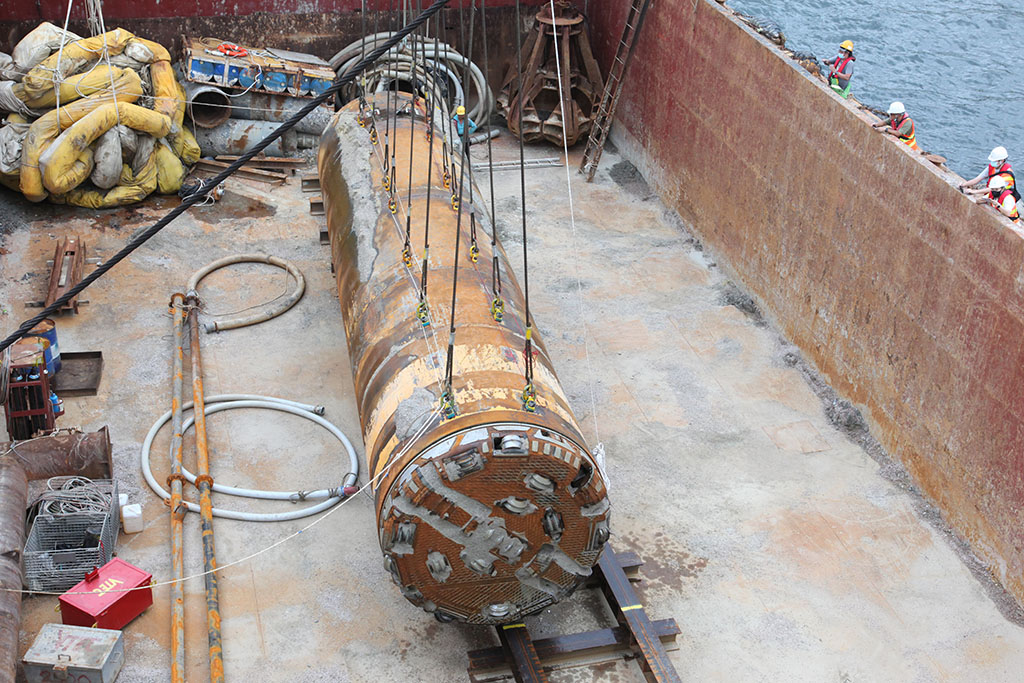

  • 从临时排放竖井吊运隧道挖掘机

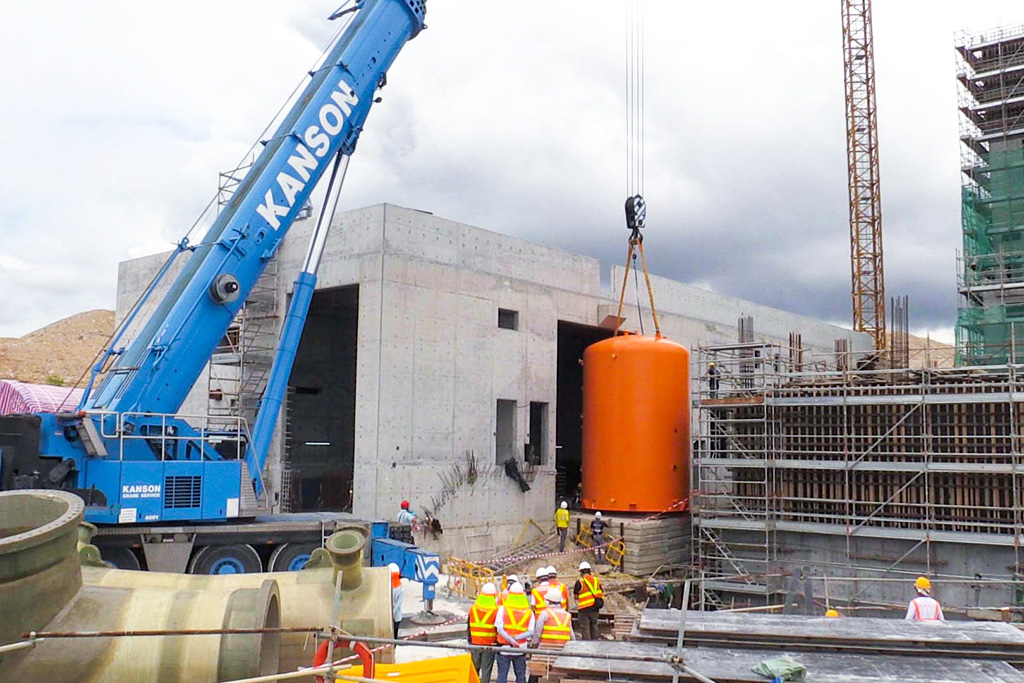

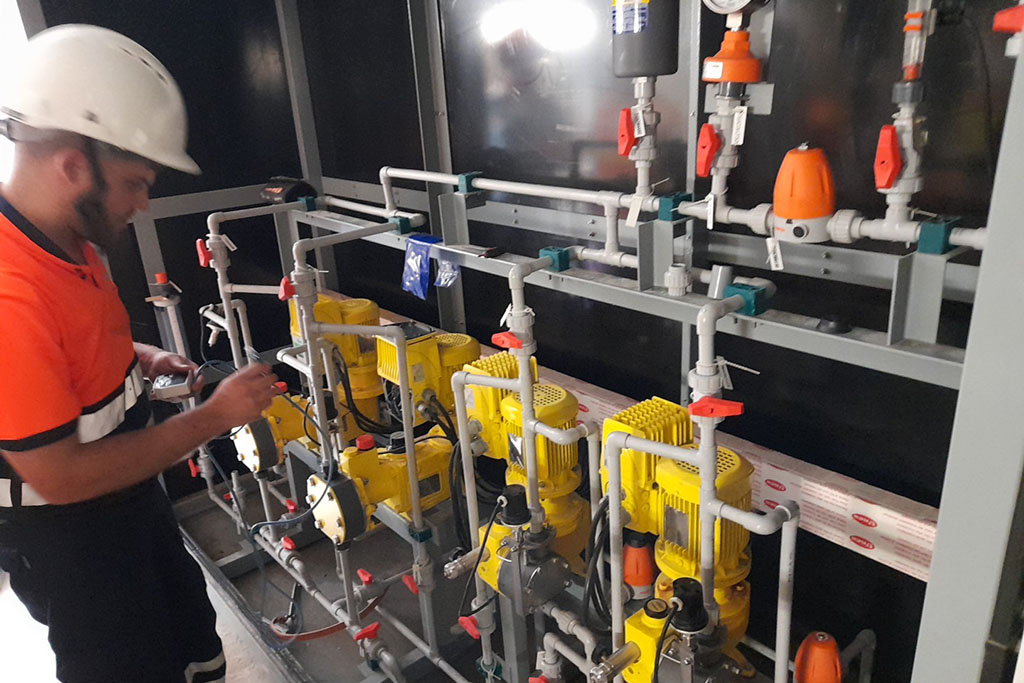

  • 在逆渗透大楼安装能量回收装置


2021 第四季

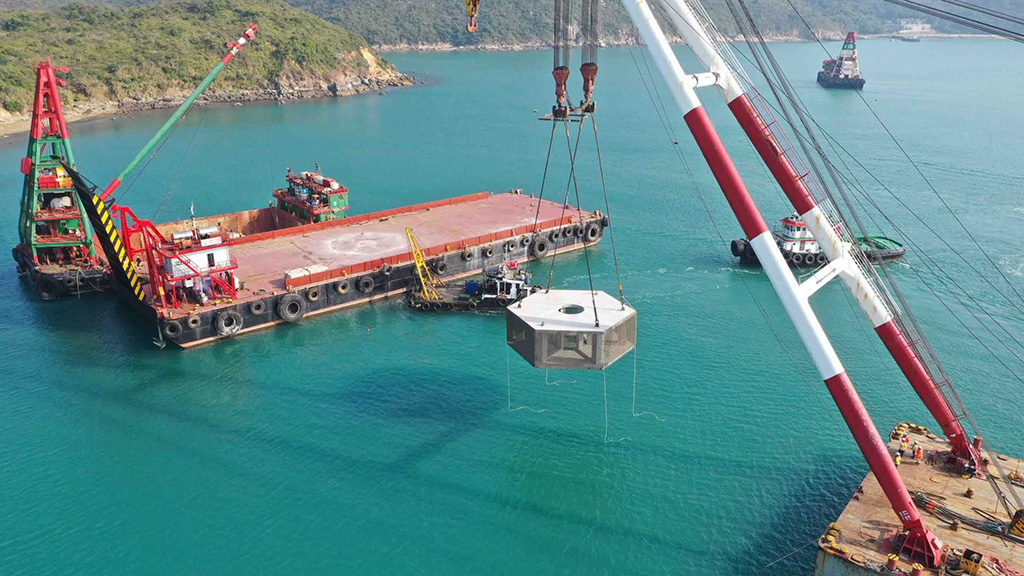

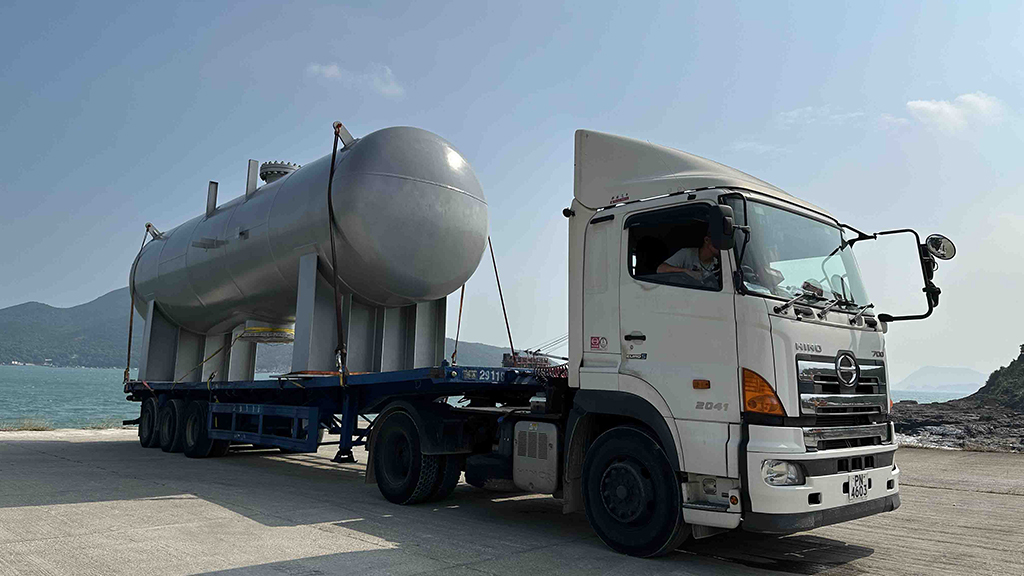

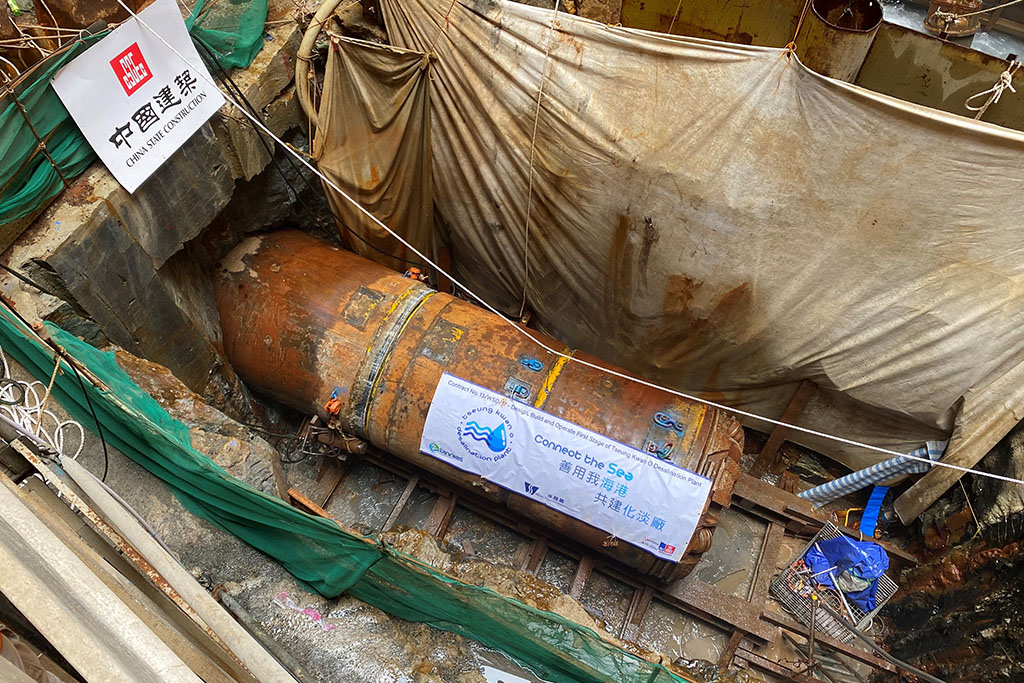

  • 由中国江苏省运送逆渗透组件到工地
  • 参与第22界建造业安全推广活动2021颁奖典礼


2021 第三季

  • 展开利用隧道钻掘机进行进出水管的隧道挖掘工程
  • 参与第27界公德地盘嘉许计划 - 公德地盘奖颁奖典礼
  • 参与「建造业安全周2021」推广安全智慧工地

2021 第二季

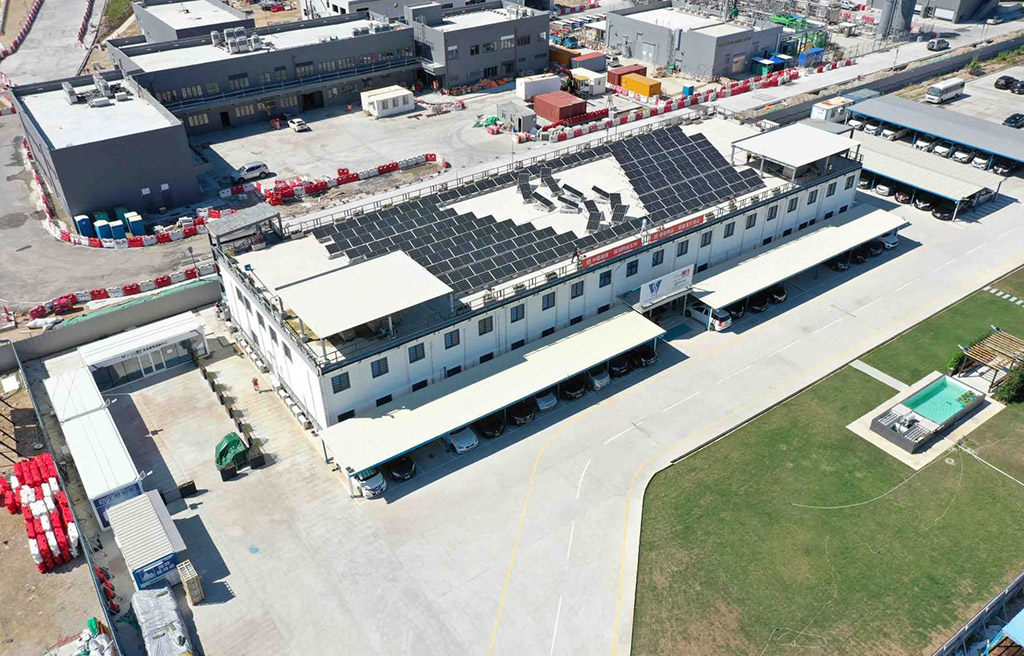

  • 在地盘写字楼天台安装太阳能板
  • 展开管道工程
  • 参与由建造业议会举办的「生命第一」活动



2021 第一季
  • 开展海事工程

  • 移交132kV变电站给中电
  • 设立中央地盘管理系统

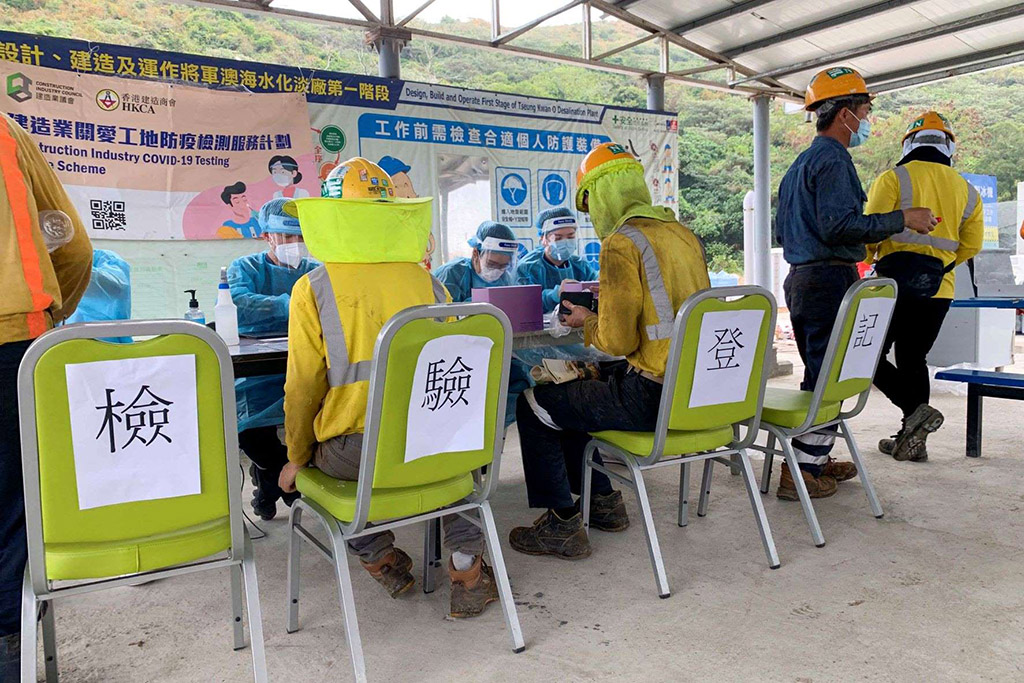

  • 安排现场COVID-19 检测给工人



2020

  • 完成主要土木及结构工程的详细设计工作
  • 完成大部分挖掘和地基工序
  • 建立由「组装合成」建筑的地盘写字楼
  • 建立VR安全体验馆及教育培训中心
